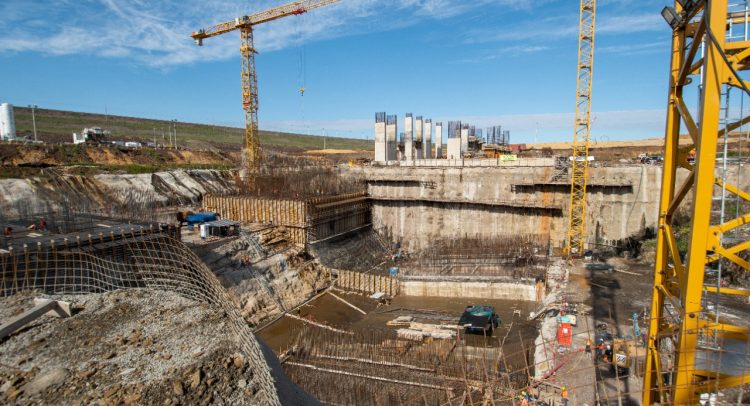

Aña Cuá instala la primera pieza fija de la turbina N° 1 y avanza en su construcción

La obra hidroeléctrica de Aña Cuá alcanzó una nueva etapa electromecánica con la colocación del revestimiento metálico del tubo de aspiración de la primera unidad generadora. La pieza, de 32 toneladas, fue fabricada por la empresa paraguaya CIE SA. El próximo componente previsto para su instalación tendrá un peso de 240 toneladas.

El proyecto de ampliación hidroeléctrica de Aña Cuá, impulsado por la Entidad Binacional Yacyretá (EBY), registró este viernes 30 de octubre un nuevo avance con la instalación de la primera pieza electromecánica fija correspondiente a la turbina de la Unidad N° 1.

Se trata del revestimiento metálico del tubo de aspiración, un componente de 32 toneladas fabricado por la empresa paraguaya CIE SA, como parte del suministro contemplado en el contrato con la firma alemana Voith Hydro Ltda. La colocación de esta estructura representa el inicio de una etapa clave en el montaje de los componentes fijos de la primera turbina. Según explicó Carlos Yorg, gerente del proyecto Aña Cuá, esta es la primera de las tres piezas de este tipo cuya instalación está prevista durante la ejecución de la obra.

La maniobra técnica demandó aproximadamente tres horas y media e involucró el traslado de la estructura desde el área de prearmado hasta una grúa con capacidad de 200 toneladas. El equipo permitió elevar la pieza, realizar un giro de 180 grados y descenderla hasta su posición definitiva en el pozo de la turbina.

Pedro Patiño, representante del consorcio constructor, explicó que uno de los momentos más delicados del procedimiento fue el izado y posicionamiento del componente. Posteriormente, se realizaron ajustes topográficos y de localización antes de avanzar hacia su hormigonado definitivo.

El próximo componente pesará 240 toneladas

De acuerdo con el cronograma de ejecución, para mediados de diciembre de 2026 está prevista la instalación del primer predistribuidor de la turbina N° 1, una estructura mecánica de aproximadamente 240 toneladas.

Este anillo estructural tendrá la función de dirigir el flujo de agua desde la cámara espiral hacia el distribuidor y las turbinas durante la operación comercial de la unidad. La instalación de estos componentes forma parte del proceso de montaje electromecánico necesario para completar las unidades generadoras del proyecto.

El avance también pone de relieve la participación de la industria nacional en la provisión de componentes para infraestructura energética de gran escala, a través de CIE SA, responsable de la fabricación de la pieza instalada.

Con este paso, Aña Cuá avanza en el montaje de su primera unidad generadora. No obstante, la instalación de los componentes constituye una etapa dentro del proceso de construcción y puesta en marcha, por lo que todavía quedan trabajos de montaje, ajustes y pruebas antes del inicio de la operación comercial.
